附壁式铸铁闸门安装结构图、实物图及步骤详解

作者:铄洋重工 浏览量:60 来源:本站 时间:2024-04-08 21:09:29

信息摘要:

附壁式铸铁闸门安装结构图从网上查阅了一些信息,但没有完全得到自己想要的信息,在此铄洋重工从什么是附壁式铸铁闸门、附壁式铸铁闸门安装结构图、附壁式铸铁闸门安装实物图、附壁式铸铁闸门安装要点四个方面为大家详细介绍。一、什么是附壁式铸铁闸门附壁式铸铁闸门是从铸铁闸门的安装形式上来命名的,其安装的特点是门框

附壁式铸铁闸门安装结构图从网上查阅了一些信息,但没有完全得到自己想要的信息,在此铄洋重工从什么是附壁式铸铁闸门、附壁式铸铁闸门安装结构图、附壁式铸铁闸门安装实物图、附壁式铸铁闸门安装要点四个方面为大家详细介绍。

附壁式铸铁闸门安装结构图、实物图及步骤详解

一、什么是附壁式铸铁闸门

附壁式铸铁闸门是从铸铁闸门的安装形式上来命名的,其安装的特点是门框附着在正面的墙壁上,而不是卡在混凝土结构中,有些地方也称其为墙式闸门,外形特点是在门框周围均匀分布有带耳朵的螺孔,与地脚螺栓连接固定闸门。因其是从安装形式上来命名的,其规格型号多种多样,比如有方形、圆形、双向止水、单向止水、露顶式、潜孔式、平面等等。

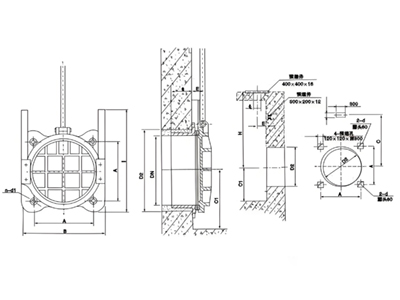

二、附壁式铸铁闸门安装结构图

附壁式铸铁闸门安装结构图

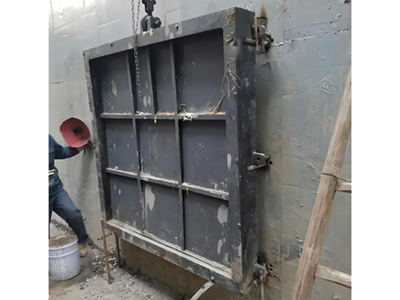

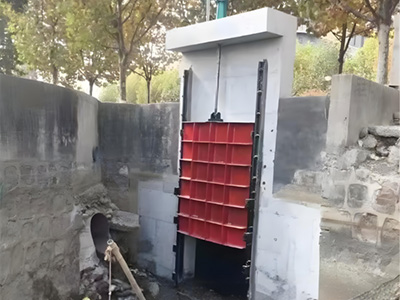

三、附壁式铸铁闸门安装实物图

附壁式铸铁闸门安装实物图

四、附壁式铸铁闸门安装要点

1、安装前检查:检查组件是否有损坏,外观是否完好,螺丝是否有松动、预埋地脚螺栓是否有损坏等;

2、安装位置校准:用水准仪测量校核安装位置是否准确,需要做调整的提前做好调整,以防返工延误施工周期;

3、附壁式铸铁闸门的安装位置时候应注意不可在底框横梁上垫东西调整,可以在竖框底部或竖框周围的耳朵上通过辅助装置调整;

4、安装前应将门框与墙体的结合面凿毛,方便二次灌浆结合更加牢固;

附壁式铸铁闸门安装要点

5、附壁式闸门安装过程中误差要求应引起注意,安装位置应以门框的侧面和顶面为基准,中线应与孔口中线一致。闸门垂直度、倾斜度应不大于2mm/m;

6、在调整闸门间隙后,安装完成后记得去除压紧装置,2米以上的闸门在出厂前为了防止在运输过程中闸门自动开启或关闭,导致止水面或其他部件损坏,保证闸板固定不动,在上下门框上通常设置有4-6个紧闭压铁,记得拆除;

7、二次灌浆应采用膨胀混凝土,这样可以更好确保门框与墙面结合紧密,避免出现漏水;

8、安装完成后要记得检查在闸门全闭状态下,止水密封面之间的间隙,间隙不可大于0.1 mm,而且要确保各楔紧面同时楔紧,不可出现不同步楔紧,如果有应及时调整,否则会导致闸门漏水;

9、在安装过程中应注意对密封面的保护,不可出现有异物卡组或损伤,同时在安装过程中应确保闸门在全闭状态进行;

10、螺杆式启闭机要保持基础布置平面水平180°水平,且启闭机底座与基础布置平面的接触面积要达到90% 以上;

11、螺杆轴线要垂直闸台上衡量的水平面;且要与闸板吊耳孔垂直,避免螺杆倾斜,造成局部受力而损坏机件;

12、将启闭机置于安装位置。把一个限位盘套在螺杆上,将螺杆从横梁的下部旋入启闭机,当螺杆从启闭机上方露出后,再套上限位盘。螺杆的下方与闸门连接;

13、在安装完成后记得清除加固物,及灰渣,清理完成后才可以进行无载荷试运行试验。

拓展,附壁式铸铁闸门操作注意事项:

1、附壁式铸铁闸门闸门应注意闸板的上、下限位置,不能超限,以免损坏闸门或启闭机。

2、闸门在起闭过程中如有异常情况应立即停止使用,及时检查修理。闸门在关闭时距闸底10公分处,暂停2分钟,让水流冲净底门槽内杂物,然后再将闸门关闭。

总结:

以上就是关于附壁式铸铁闸门的安装结构图、安装实物图、安装步骤要点的内容了,以上内容仅供参考,具体的施工安装步骤应以厂家和施工设计方案为准,附壁式铸铁闸门做为水工建筑物的重要组成部分,可用以拦截水流,控制水位、调节流量、排放泥沙和飘浮物等,应用非常广泛,铄洋重工免费提供安装技术指导,同时可派遣安装技术人员入驻施工现场全程协助安装指导,售后无忧!
