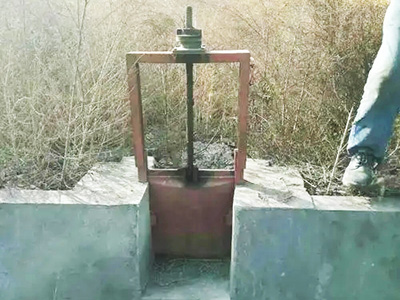

机闸一体式铸铁闸门是铸铁闸门系列中比较特殊的一种闸门,采用的是闸门和启闭机一体式设计安装比较简单。不过对于能否正确安装也不容忽视。铄洋重工总结如下:
一、先带大家从安装上来了解一下机闸一体式闸门的结构

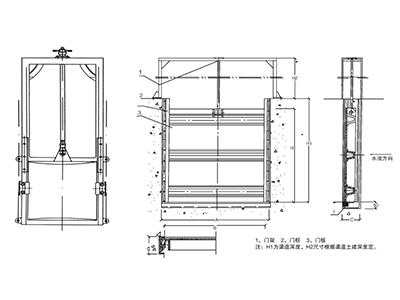

1、主体活动部分:门叶,用以封闭或开启孔口,主体活动部分又分为闸框、导轨、门页(挡水板)、吊耳、契紧装置等;
2、埋固部分:用来固定机闸一体式铸铁闸门的预埋件,常见的包括有预埋地脚螺栓;
3、启闭设备:启闭机闸一体式闸门的动力装置,通常为螺杆启闭机,其结构包括有机壳、机盖、支架、螺母、螺杆、压力轴承、螺杆、蜗杆、蜗轮、手摇柄、电机、电器等组成,螺杆和承重螺母上的螺纹一般采用单线梯形螺纹,螺杆的材料通常是35或45#碳素结构钢。传动机构采用蜗杆传动,蜗轮变速、螺母旋转、使螺杆上下运动。
二、机闸一体式铸铁闸门安装步骤要点
1、安装前,应先检查竖框与横框之间、闸板与闸板之间(指多块闸板组合的闸门)的连接螺丝,是否在运输装卸中引起松动,它们的接茬是否错牙,要调整成一个平面,检查闸板与闸槽的间隙,保证闸槽与闸板的间隙不大0.08mm,如有间隙可以调节闭紧装置。上紧各连接螺栓。
2、预埋件安装:将预埋件固定在不易变形的部位或专用支架可靠的联接固定,然后与结构钢筋焊接牢固,现场焊的连接须制定合理的工艺措施,并在焊接过程中随时注意观测变形情况,以便及时采用矫正措施,保证预埋钢板与结构钢筋表面处于同一水平线上,同时预留出一定厚度的保护层,防止铸铁闸门预埋件位置在浇筑发生移位;
3、预埋件安装完成后,应对所有的工作表面进行清理,包括门槽范围内影响闸门顺畅运行的外露物,并对预埋件的安装精度进行复测;
4、复测检验合格后,应及时浇筑,在浇筑振捣时,注意保护埋件,在拆模后,对埋件进行复测,并做好记录。
5、安装时闸门整体竖入预留槽,在两边立框的下面垫上调整垫(严禁垫下横梁),两立框用手动葫芦和斜拉立稳,将闸门找直找平,各地脚孔内串上地脚螺栓,调节好闸门的位置,支好模板进行二期浇注。
6、浇注混凝土时,流进闸板、闸框、斜铁、挡板间的灰浆应清除干净,以防止灰浆凝固后影响机闸一体铸铁闸门启闭。
7、清除加固物。闸门出厂前,为使闸板、闸框贴合紧凑,安装后减少间隙,2m以上的闸门在上下框上安装了4-6个紧闭装置压铁,注意在间隙调整后,闭紧压铁拆除,以便闸门启闭。
三、机闸一体式铸铁闸门安装注意事项
1、除另有规定外,回填预留孔用的混凝土或砂浆与周围建筑物的材质相一致;
2、回填混凝土或砂浆过程中应仔细捣实,以保证埋件黏结牢固,以及新老混凝土或砂浆充分黏结,外露的回填混凝土或砂浆表面须抹平并进行养护和保护;
3、二次混凝土浇筑后,须仔细地进行打磨其表面光洁度须与焊接的构件一致。
总结:
以上就是关于机闸一体铸铁闸门的安装步骤要点及注意事项的内容了,因为机闸一体铸铁闸门具有安装操作方便灵活而应用非常广泛,常常被用于渠道、河道、污水处理、农田灌溉、水产养殖等。
